印尼微电网出海全解析:政策新规、审批流程与落地实操指南

来源: 更新:2026-09-18 15:43:44 作者: 浏览:104次

作为东南亚新能源规模最大的市场,印尼依托超大体量光伏储能规划,成为国内微电网、储能企业出海布局的核心阵地。本文结合印尼最新官方政策法规与权威行业数据,全面拆解当地微电网市场规则、审批流程、电价机制及出海实操要点,为储能设备厂商、微电网 EPC 企业提供精准落地指导。

印尼:PLN的七道关卡

印尼微电网项目核心依据为MEMR Regulation 19/2025,法规于 2025 年 12 月 29 日正式生效,专门针对偏远岛屿混合电厂(Hybrid Power Plant),政策目标是逐步替换当地柴油电厂,国家层面规划大规模光伏配套储能,总规模达 100GW。

混合电厂定义:可再生能源搭配储能、氢能或柴油机组,在同一并网点联合运行。

项目审批

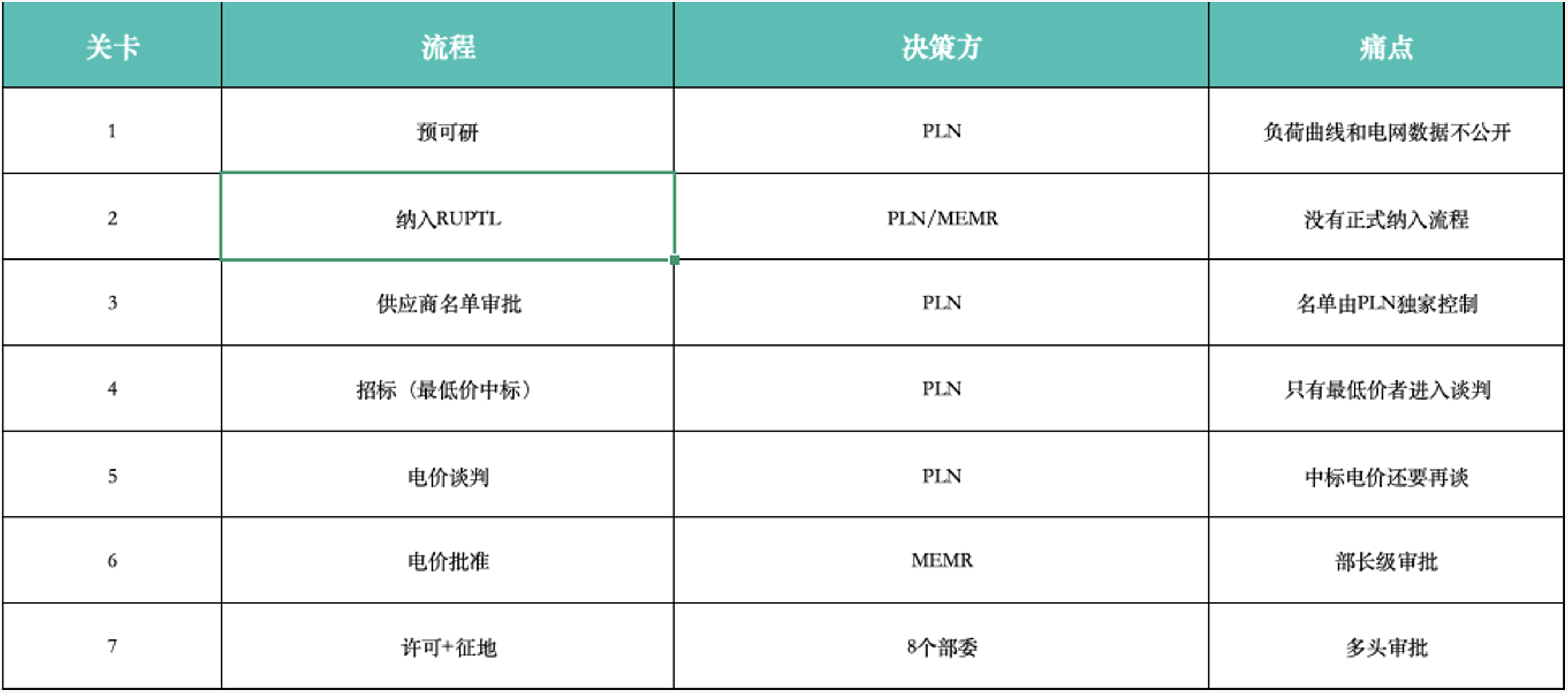

结合印尼电力行业落地实操经验,当地微电网项目完整落地需历经 7 项核心审批流程,整体落地周期普遍为 2–3 年。

电价机制

法规引入电价上下限双轨制,具体数值有待后续部长令明确;PPA 协议周期内电价不作调整,每两年开展一次评估。这意味着项目融资测算必须按固定电价模型,不存在通胀对冲机制。

出海企业实操建议

先上PLN供应商名单,否则连投标资格都没有

电价谈判留足余地,因为PPA期内不调价

网络设施费用上限5%(超过需MEMR特批)

市场总结

印尼凭借100GW光伏储能的超大规划体量,是东南亚潜力最充足的微电网长周期市场。对于出海企业而言,印尼市场无需追逐短期红利,更适合作为长期战略赛道布局,依托合规资质、本地化运营能力与精细化成本管控,持续挖掘偏远地区微电网储能的规模化机遇。

声明:本文内容来源于网络公开信息和公开发表的学术论文,我们尽力确保内容的准确性、完整性,但不对其真实性、可靠性和时效性作出任何承诺。若本文文字、图片内容存在侵权、错误或遗漏,请及时留言或私信,我们将在核实后第一时间处理。

©京ICP备19059098号-4  京公网安备 11011302005837号

E-mail:ait@263.net.cn     服务热线:010-8416 4557
copyright©北京艾亚特会展有限公司 版权所有
郑重声明:未经授权禁止转载、编辑、复制如有违反,追究法律责任
